閉口樓承板主要分項施工方法
閉口樓承板工程施工方法:閉口樓承板的工藝流程大體是這樣的:彈線→排版下料→吊運→壓型鋼板安裝→堵頭板和封邊板安裝→焊接固定→驗收→布筋→埋件→澆筑→養護。 hk123
主要分項施工方法:
1、彈線
先在鋪板區彈出鋼梁的中心線,主梁的中心線是鋪設閉口樓承板固定位置的控制線。由主梁的中心線控制閉口樓承板搭接鋼梁的搭接寬度,并決定閉口樓承板與鋼梁熔透焊接的焊點位置。次梁的中心線將決定熔透焊栓釘?shù)暮附游恢?。因閉口樓承板鋪設后難以觀測次梁翼緣的具體位置,故將次梁的中心線及次梁翼緣寬度返彈在主梁的中心線上,固定栓釘時應將次梁的中心線及次梁翼緣寬度再返彈到次梁面上的閉口樓承板上。
2、排版下料

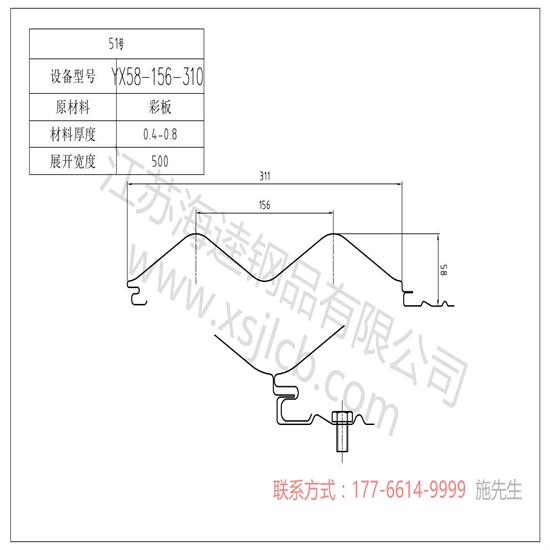

根據圖紙設計要求的搭接長度,主次梁位置、間距,跨度尺寸,分為標準跨壓型鋼板排版圖;非標準跨壓型鋼板排版圖;標準節點作法詳圖;個別節點的作法詳圖;壓型鋼板編號、材料清單等。本工程壓型鋼板與主梁搭接尺寸不小于50mm。
3、吊裝:
1)壓型鋼板廠家供貨時,壓型鋼板應以安裝單元為單位成捆運至現場,每捆壓型鋼板按照廠家提供的布置圖將壓型鋼板按照鋪裝順序疊放整齊。
2)壓型鋼板起吊前,需按設計施工圖核對其板型、尺寸、塊數和所在部位,確認配料無誤后,分別隨主體結構安裝順序和進度,吊運到各施工節間成疊堆放。堆放應成條分散。壓型板在吊放于梁上時應以緩慢速度下放,切忌粗暴的吊放動作。
3)閉口樓承板在裝、卸、安裝中嚴禁用鋼絲繩捆綁直接起吊,應使用軟吊索或在鋼絲繩與板接觸的轉角處加膠皮或鋼板下使用墊木,運輸及堆放應 有足夠支點,以防變形。起吊要平穩,不能有傾斜現象,以防滑落傷人。
4) 壓型鋼板成捆堆置,應橫跨多根鋼梁,單跨置于兩根梁之間時,應注意兩端支承寬度,避免傾倒而造成墜落事故。
5)刮風速≥6m/s時禁止施工,己拆開的閉口樓承板應重新捆扎,否則,壓型鋼板很可能被大風刮起,造成安全事故或損壞壓型鋼板。
4、安裝
1)鋪設前對彎曲變形者應矯正好。
2)鋼梁頂面要保持清潔,嚴防潮濕及涂刷油漆未干。
3)安裝壓型鋼板前,應在梁上標出壓型鋼板鋪放的位置線。鋪放壓型鋼板時,相鄰兩排壓型鋼板端頭的波形槽口應對準。板吊裝就位后,先從鋼梁己彈出的起鋪線開始,沿鋪設方向單塊就位,到控制線后應適當調整板縫。
4)應嚴格按照圖紙和規范的要求來散板與調整位置,板的直線度為單跨大偏差 10mm,板的錯口要求<5mm,檢驗合格后方可與主梁連接。
5)閉口樓承板的鋪設方向
本工程鋪設方向應垂直于小次梁方向鋪設,在主梁處斷開,搭接不小于50mm。
6)不規則面板的鋪設
根據現場鋼梁的布置情況,以鋼梁的中心線進行放線,然后在放出控制線,得出實際要鋪設壓型鋼板的面積,再根據壓型鋼板的的寬度進行排版。之后再對壓型鋼板進行放樣,切割。將壓型鋼板在地面在平臺上進行預拼和,發現有咬合不緊和不嚴密的部位要進行調整。按照實際排版圖進行鋪設,連接固定。
閱讀過此文章的用戶還看過;樓承板主要特點你知道哪些?
下一篇:樓承板主要特點你知道哪些?
上一篇:樓承板支模方案及施工”
聯系海逵
無錫海逵樓承板是專業樓承板廠家,提供開、縮、閉口樓承板、壓型鋼板、鋼筋桁架樓承板、鋁鎂錳板及CZ型鋼,廠家直銷,價格優惠!
